Au cœur de nos projets d'aménagement
Le Cégep optimise ses milieux d’études, de travail et de vie pour répondre aux besoins de la communauté collégiale.
Suivez l'état des travaux par chantier
Dernière mise à jour : le 11 novembre 2026
-
Nature des travaux :
Les bureaux des enseignant.es situés aux deux étages seront réaménagés afin d'optimiser les espaces. Les travaux comprendront notamment l'achat de nouveau mobilier, des travaux de peinture et l'ajout de climatisation.
Échéancier :
De la fin-mai à la fin-novembre 2026.
- Bureaux des enseignant.es et locaux de classe : Accessibles dès le 19 août 2026, avec certaines finitions et ajustements qui se poursuivront jusqu’à la fin-novembre 2026
Inconvénients temporaires à prévoir :
- Du bruit pourrait être occasionné pendant la réalisation de certains travaux en dehors des heures de cours.
-
Nature des travaux :

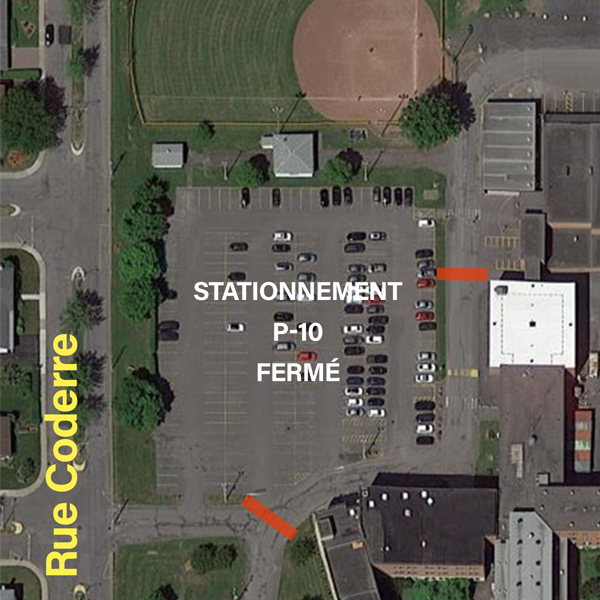

L'atelier pédagogique (garage) utilisé notamment par les départements d'Arts visuels et de Gestion et technologies d'entreprise agricole sera réaménagé dans le stationnement P-10 à proximité de terrain de baseball.
Échéancier préliminaire :
- Novembre 2026 : lancement des appels d'offres publics
- Printemps 2027 : début des travaux
- Août 2027 : mise en fonction de l'atelier - premier étage - sous toute réserve

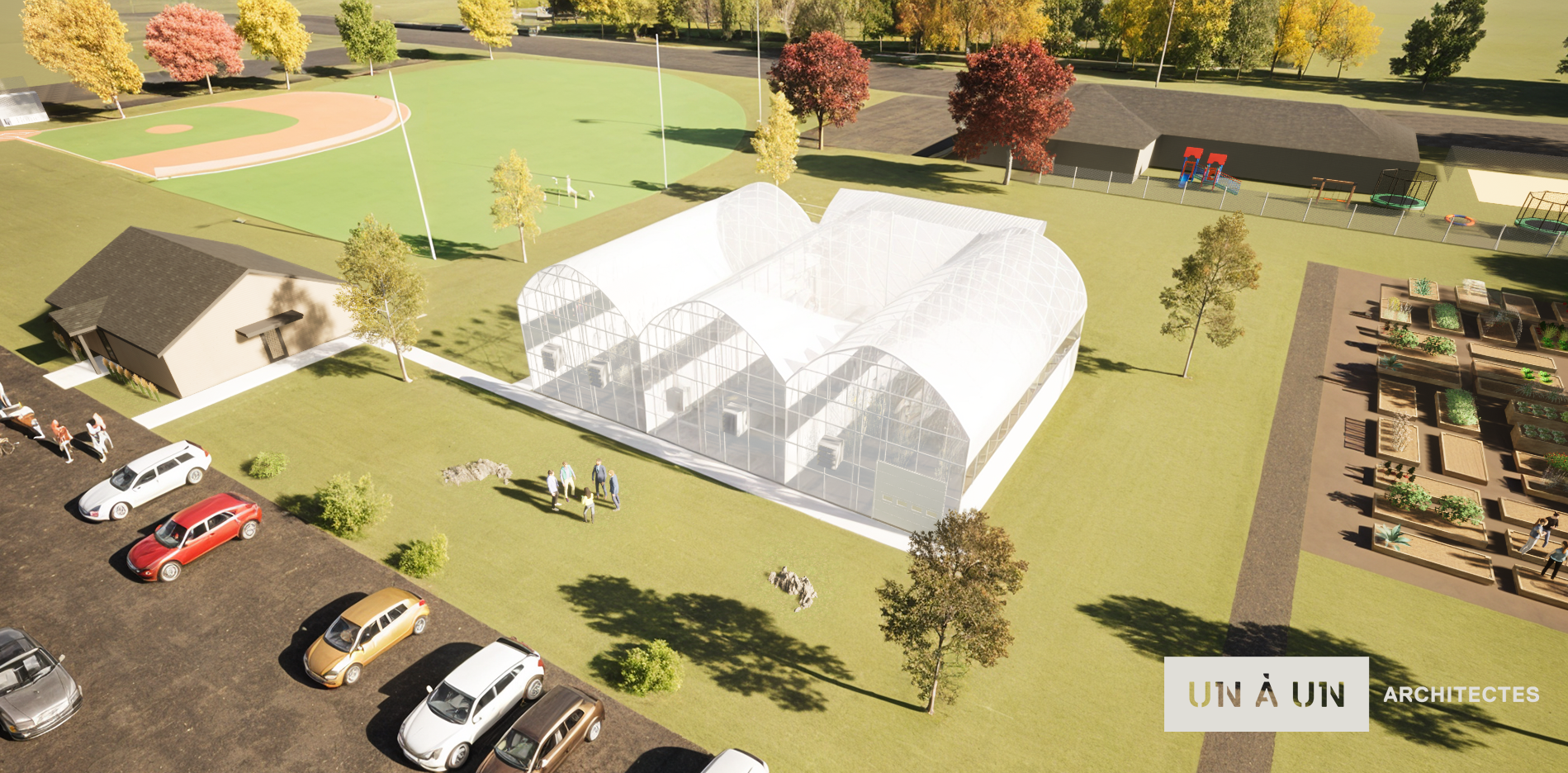

Photo à titre indicatif :

-
Nature des travaux :

La salle B-101 fera l'objet d'une rénovation complète afin d'offrir un espace actualisé et mieux adapté aux besoins des groupes d'étudiant.es et des rencontres du personnel. Cela comprendra un nouveau plancher, un nouvel ameublement, l'ajout d'une porte, de nouveaux équipements électroniques (casques, micros, etc.). Un mur amovible permettra également de séparer la salle en deux espaces distincts. Ces améliorations permettront de transformer la salle en un environnement polyvalent et moderne.
Échéancier :
Du 13 avril à la mi-octobre 2026.
- Semaine du 17 août : Première classe prête à être utilisée.
- Semaine du 7 septembre : Quelques ajustements pour rendre les classes plus fonctionnelles.
- Semaine du 12 octobre (semaine d'étude) : Réalisation des travaux de finition et installation des coupes-son.
- À partir du 19 octobre : Deuxième classe prête à être utilisée.
- Novembre : Fin des travaux de finition.
Inconvénients temporaires à prévoir :
Du bruit pourrait être occasionné. Les travaux s'effectueront toutefois principalement en dehors des heures de cours.
-
Nature des travaux :
Des panneaux coupe-son seront installés afin d’améliorer l’insonorisation de la BiblioTech.
Échéancier :
Du 6 au 8 janvier 2027.
Inconvénients temporaires à prévoir :
- Des épisodes de bruit pourraient survenir pendant les travaux.
-
Nature des travaux :

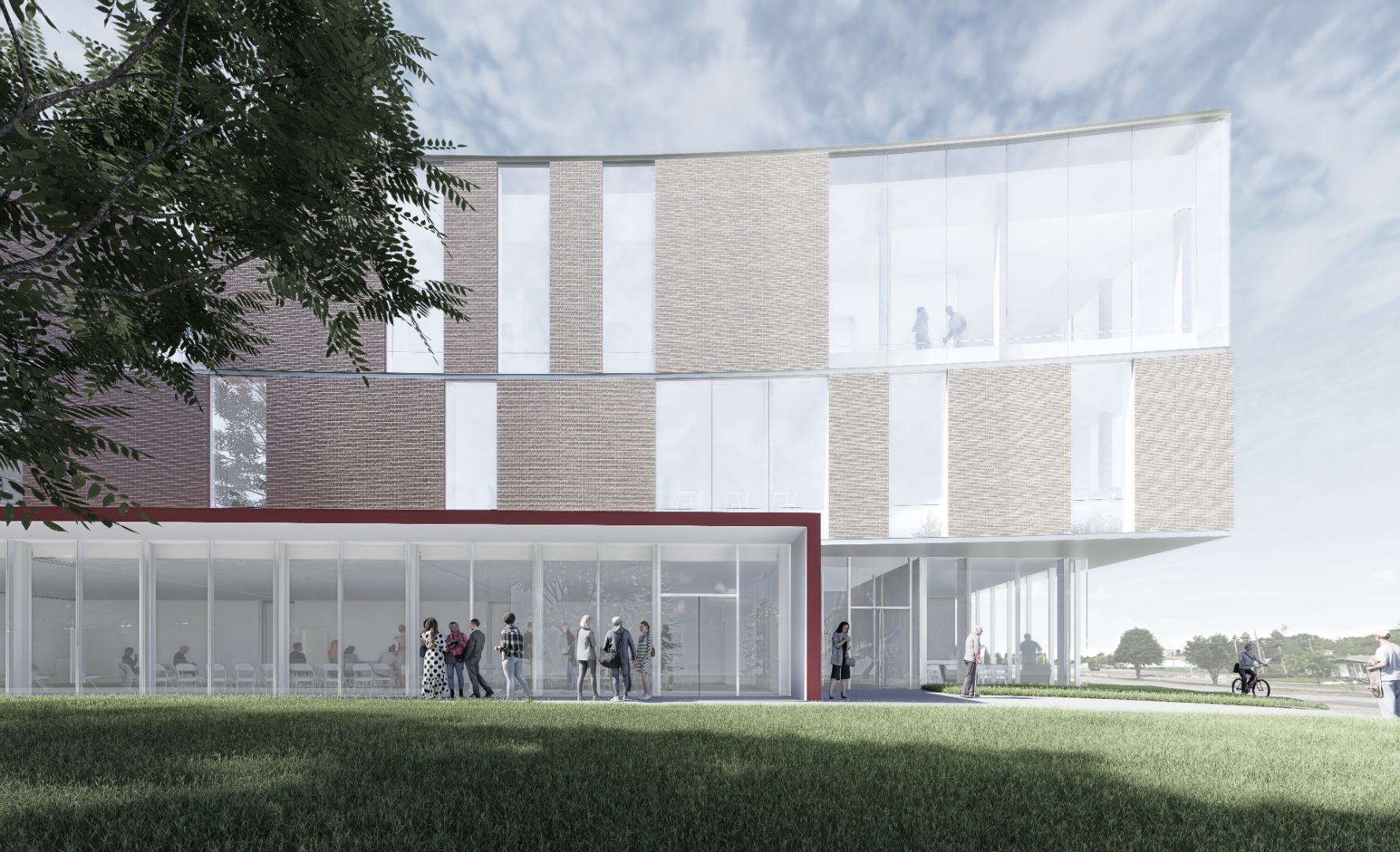

Un nouveau bâtiment de trois étages est en construction. Il comprendra des classes d'apprentissage actif, des espaces collaboratifs et des espaces cliniques (au 3e étage). L'ouverture est prévue à l'automne 2028.
Échéancier :

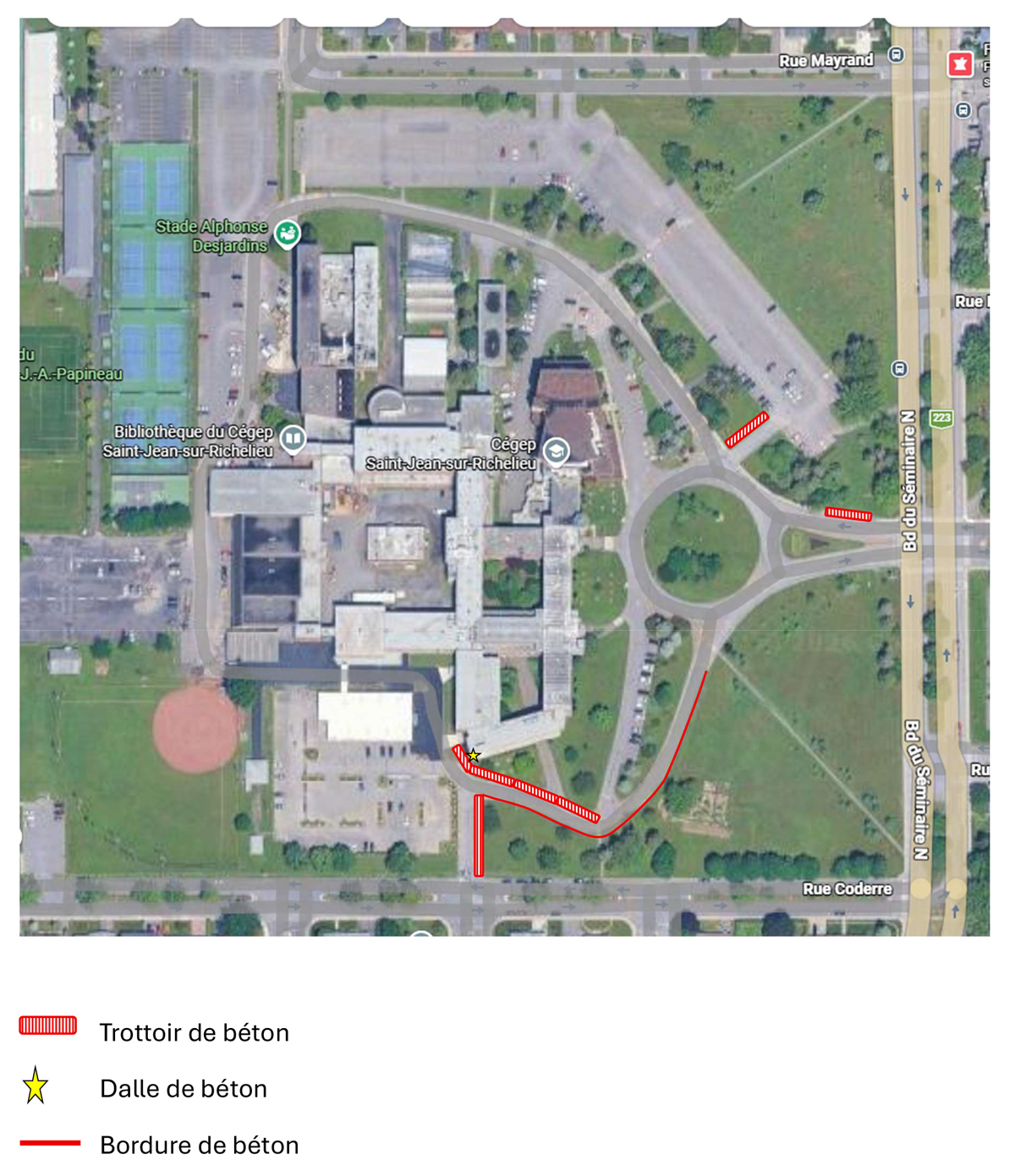

- Novembre à décembre 2026 : travaux de coffrage et coulée de béton (fondation)
- À partir de la mi-janvier 2027 : début du montage de la structure d'acier
Inconvénients temporaires à prévoir tout au long du chantier :
- Bruits d’impact et de machinerie, par moment.
- Circulation accrue de camions : approvisionnement du chantier, transport de la terre et des boues issues des travaux d’excavation.
- Environ 16 à 20 places de stationnement sont temporairement indisponibles dans le P-5 (de la mi-septembre au 15 novembre 2026).
- Environ 50 places de stationnement sont temporairement indisponibles dans le P-4 jusqu'en juillet 2027.
Sécurité :
- Des signaleurs seront présents lors de certaines périodes clés des travaux afin d’assurer la sécurité et la fluidité de la circulation.
- Merci de respecter la zone de chantier et la signalisation temporaire.
Les travaux seront réalisés conformément aux règlements municipaux en vigueur.
Un nettoyage régulier des rues est prévu tout au long du chantier.
Nous vous remercions de votre compréhension.
Vidéo :
Présentation de la Clinique de santé globale : cliquez ici.
Information supplémentaire :
Consultez la Foire aux questions sur le projet.

Travaux d'excavation (17 septembre à la mi-novembre 2026)

Façade du futur bâtiment
Zone de chantier

-
Nature des travaux :
Des travaux de réaménagement sont prévus au Département d’électronique afin de répondre aux besoins identifiés.
Échéancier :
- Semaine du 21 septembre 2026 : prise de besoins auprès du département.
- Novembre 2026 : des travaux d’ajustement seront réalisés sur certaines portes présentant des problèmes de fonctionnement.
Inconvénients temporaires à prévoir :
Les détails concernant les travaux et les inconvénients potentiels seront précisés ultérieurement, une fois l’échéancier et la nature des interventions confirmés.
-
Nature des travaux :
À la suite d’un dégât d’eau, des travaux de réfection seront réalisés dans le local H-105 (salle de réunion). Ils comprendront la démolition du plafond ainsi que l’installation de nouveau mobilier et d’un nouvel éclairage.Échéancier :
27 octobre au 11 novembre.Inconvénients temporaires à prévoir :
- Le local H-105 sera inaccessible le temps des travaux.
- Du bruit pourrait être occasionné par les travaux de démolition.
-
Nature des travaux :
Le plancher de la palestre fera l’objet de travaux de réfection.
Échéancier :
Du 4 au 15 janvier 2027.
Inconvénients temporaires à prévoir :
- Des épisodes de bruit pourraient survenir pendant les travaux.
-
Nature des travaux :
Le Salon du personnel fera l’objet de travaux de rénovation afin d’offrir un espace plus accueillant et fonctionnel (réaménagement, peinture, nouvel ameublement, éclairage, etc.).
Échéancier :
- Phase 1 : Du 20 avril jusqu'à novembre 2026.
- Installation des œuvres d'art et de quelques luminaires : 6 novembre 2026
- Ajustement du mobilier : date à venir
- Phase 2 : date à venir.
À noter : La cafétéria du personnel ainsi que le corridor A-000 sont de nouveau accessibles. Quelques travaux de finition seront réalisés d’ici novembre 2026.
- Phase 1 : Du 20 avril jusqu'à novembre 2026.
-
Nature des travaux :

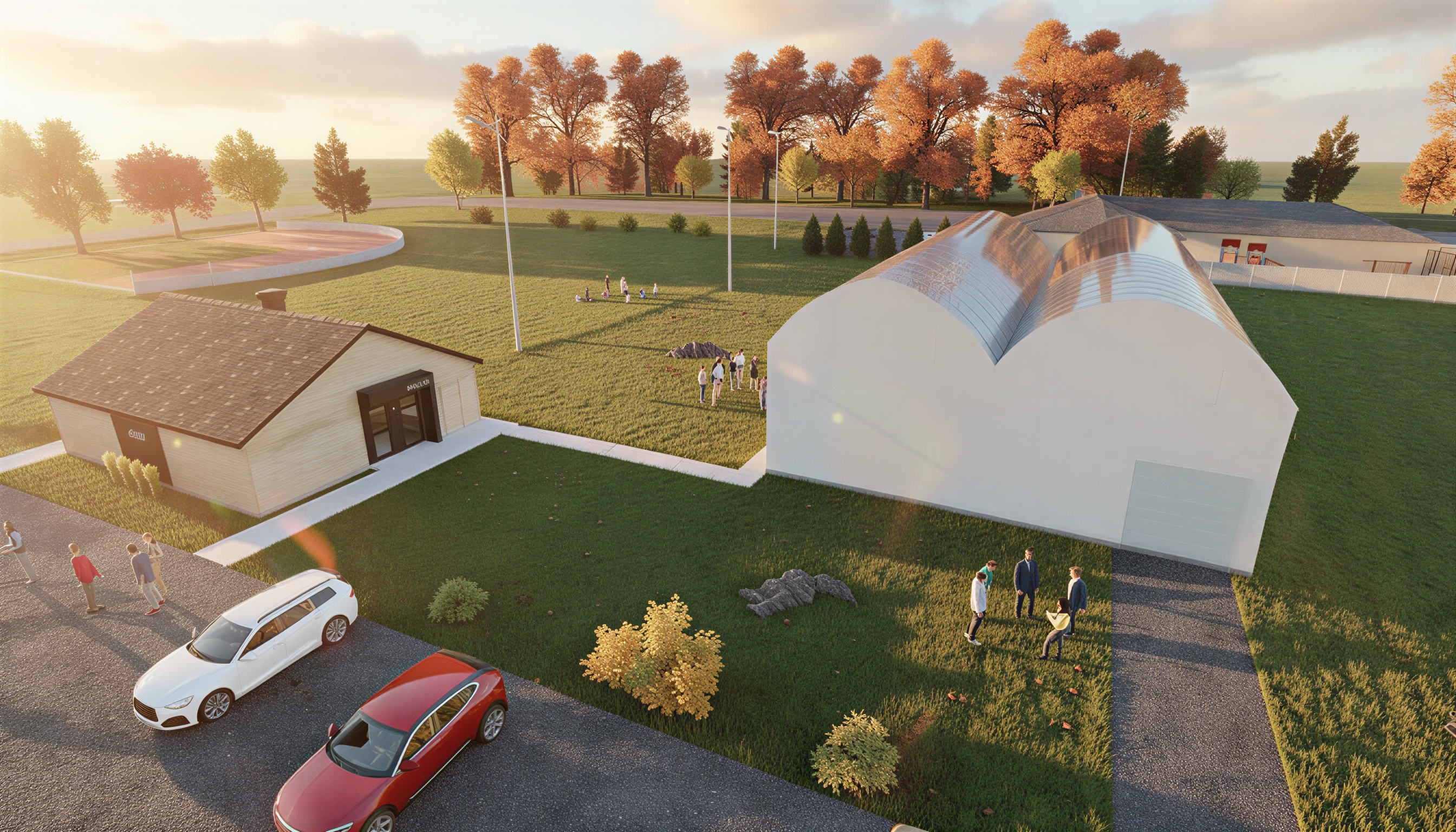

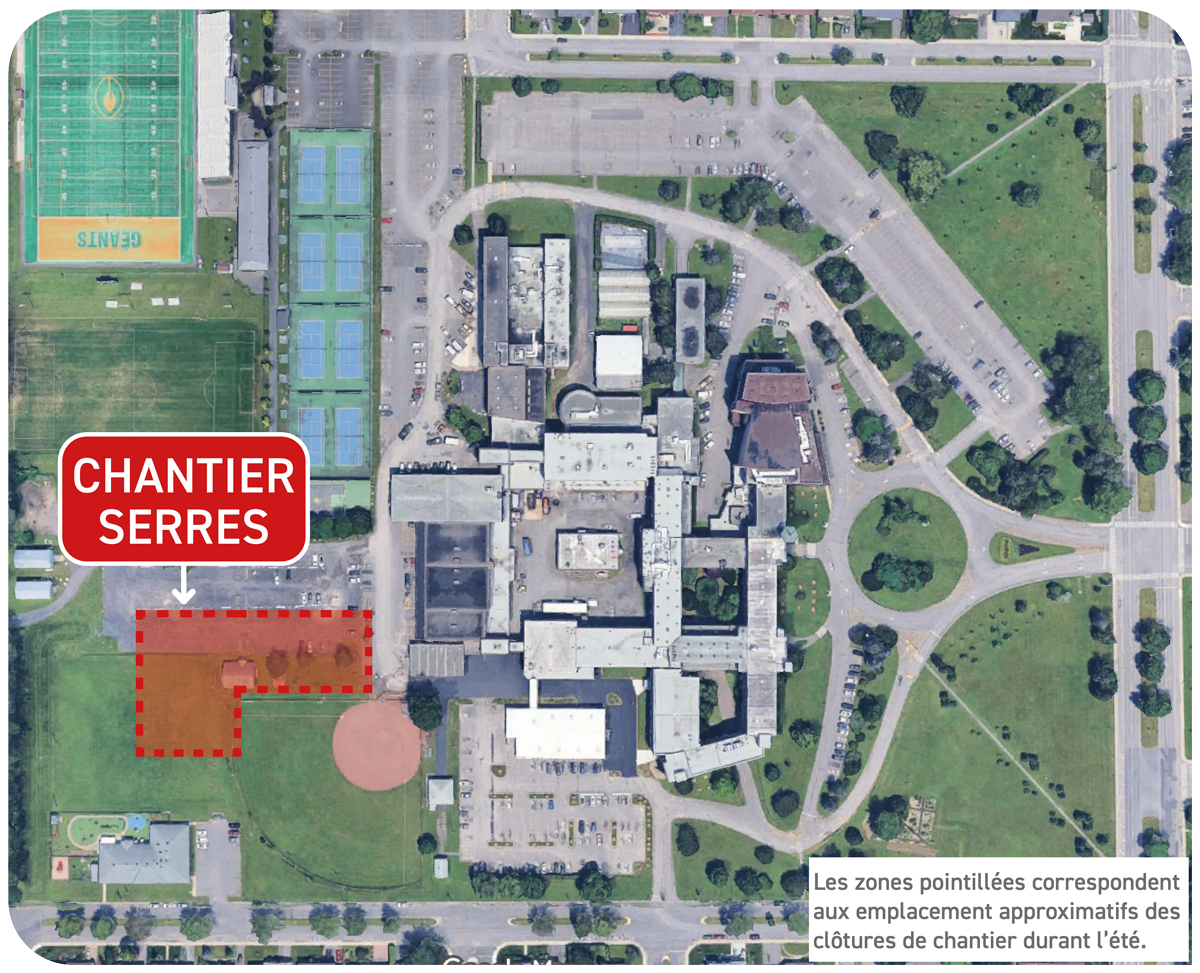

Les nouvelles serres seront construites à l'arrière du Cégep, à proximité du CPE La P'tite Caboche. Le "chalet" situé à proximité sera complètement rénové en salle de classe.
Échéancier Automne 2026 :
Serres
- Installation du système de chauffage et ventilation : en cours
- Aménagements intérieurs (équipements spécialisés, irrigation, ameublement, etc.) : en cours
- Prise de possession des serres par le Cégep : mi-décembre
Chalet
- Ouverture progressive du chalet depuis le 29 septembre pour les cours d'éducation physique
- Poursuite des travaux extérieurs (trottoir, pelouse, etc.) : en cours
Inconvénients temporaires à prévoir :
- Une portion du stationnement P-9 sera inaccessible jusqu'au début décembre 2026 (environ 20 places).
- Du bruit intermittent par moment.
Information supplémentaire :
Consultez la Foire aux questions.

-
Nature des travaux :
Afin de renforcer la sécurité de la communauté collégiale, des travaux sont en cours sur le campus, incluant l’ajout d’éclairage (stationnement P-4) ainsi que l’installation de plus d’une soixantaine de caméras.
Échéancier :
- Début des travaux civils (au sol) : 22 juin 2026
- Fin des travaux civils (au sol) et début d'installation des équipements : 14 août 2026
- Fin de l'installation des équipements : début décembre 2026
Inconvénients temporaires à prévoir :
Quelques places de stationnement pourraient être temporairement inaccessibles lors des travaux (juin, juillet et début août). Ces places de stationnements seront libéré dès le lundi 17 août 2026.
-
Nature des travaux
Des travaux de peinture seront réalisés dans différents secteurs du Cégep.Échéancier
- Corridor et cage d'escalier du C-000 : 6 au 20 novembre 2026
Inconvénients temporaires à prévoir
Les secteurs concernés resteront accessibles pendant les travaux. Des odeurs de peinture et une circulation ponctuellement restreinte pourraient être à prévoir.
Veuillez noter que des imprévus (retard de livraison, manque de main-d’œuvre, conditions particulières des chantiers, etc.) peuvent survenir à tout moment dans les projets d’aménagement et que nous nous efforçons de minimiser les répercussions pour l’ensemble de la communauté collégiale.
Nos dernières réalisations
-
Abri à vélo
Voir l'album -
CAASH
Voir l'album -
Lettrage Agora
Voir l'album -
Aménagement des terrains extérieurs
Voir l'album -
Revitalisation D-300
Voir l'album -
Agora
Voir l'album -
Vestiaires du gymnase
Voir l'album -
Revitalisation du terrazzo (A-100)
Voir l'album -
Aile F
Voir l'album -
Améliorations dans les classes
Voir l'album -
Stationnement P-10
Voir l'album -
Physiothérapie (nouveaux locaux)
Voir l'album -
Arts visuels (nouveaux locaux)
Voir l'album -
Stade Alphonse-Desjardins
Voir l'album -
BiblioTech
Voir l'album -
Bâtiment modulaire
Voir l'album -
Salon des résidents
Voir l'album -
Résidence
Voir l'album -
Direction des services administratifs
Voir l'album -
L'Oasis
Voir l'album
